Šis infrastruktūrinis projektas apima 7 km ilgio nuotekų surinkimo linijos nuo G. Baravyko iki J. Rutkausko gatvės statybos darbus ir nuotekų siurblinės rekonstrukciją.

Projekto tikslas – pritaikyti nuotekų infrastruktūrą augančio miesto poreikiams ir didinti jos atsparumą besikeičiančiam klimatui.

Projekte numatomi vykdyti darbai – naujų nuotekų šalinimo tinklų statyba, esamos siurblinės remontas.

Projekto vieta  –  T. Narbuto g., J. Rutkausko g., G. Baravyko g., Vilniaus m. sav.

Projekto įgyvendinimas – 2026 m. II ketv. – 2027 m. III ketv.

Projekto vertė – 10 149 860 Eur. Finansuojama bendrovės „Vilniaus vandenys“ lėšomis.

Kokia projekto įgyvendinimo nauda sostinei?

Padidinus nuotekų siurblinės pajėgumus, ji galės patikimai aptarnauti didžiąją miesto dalį, nuotekos bus šalinamos sklandžiai ir nenutrūkstamai net ir per stiprias liūtis.

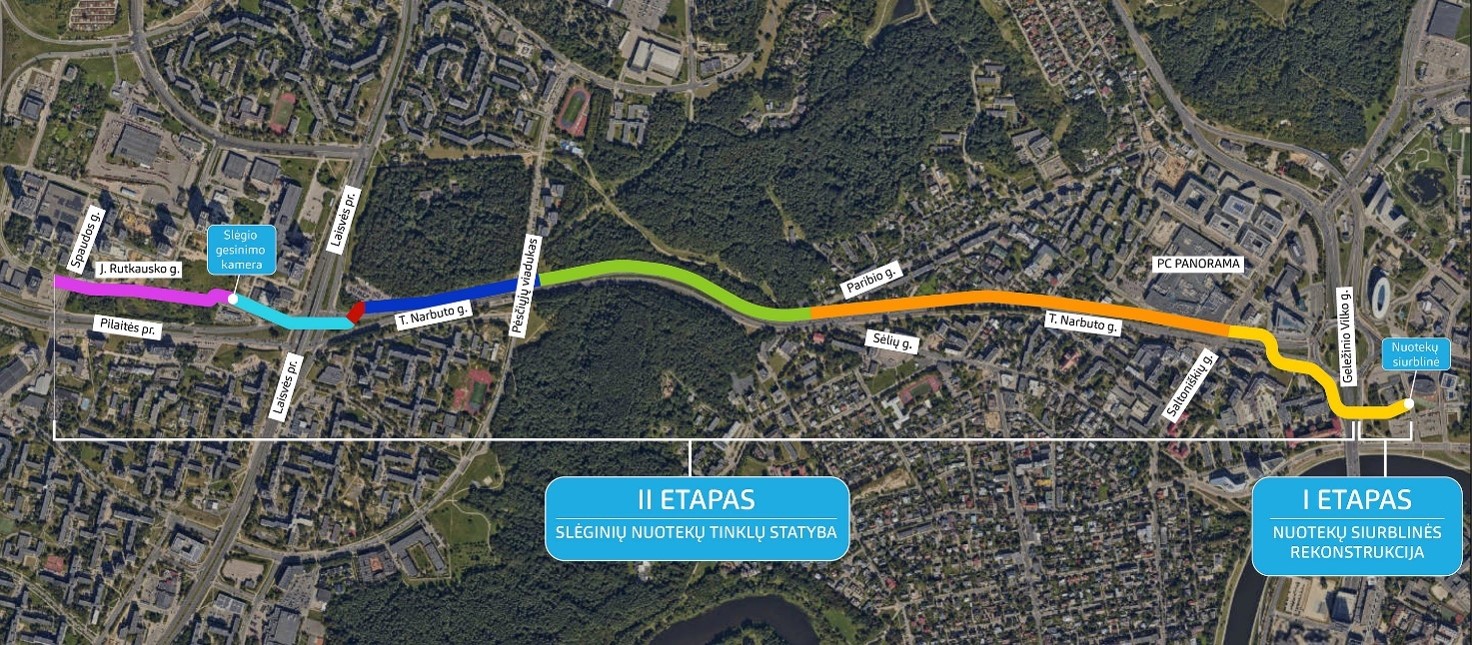

Planuojami darbai ir projekto etapai

I ir II etapų darbai vyks vienu metu

I etapas : Nuotekų siurblinės rekonstravimas.

II etapas: 7 km ilgio nuotekų tinklų statyba nuo G. Baravyko g. iki J. Rutkausko g. atkarpose.

projekto etapai

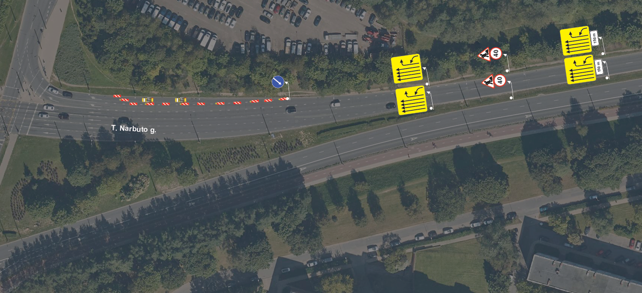

Laikini eismo organizavimo pakeitimai statybos darbų metu

Siekdami kuo mažiau trikdyti miesto gyventojų kasdienybę ir judėjimą viena judriausių T. Narbuto gatvių, didžiąją dalį darbų planuojame atlikti vasaros laikotarpiu, kai eismas sostinės gatvėse yra mažesnis nei įprastai.

Eismo ribojimai T. Narbuto gatvėje ties Laisvės pr.

Įgyvendinant Slėginės nuotekų linijos nuo G. Baravyko g. iki J. Rutkausko g. Vilniuje statybų projektą, T. Narbuto gatvėje ties Laisvės prospekto sankryža bus vykdomi slėginės nuotekų linijos statybos darbai.

Dėl darbų eismas T. Narbuto gatve ties Laisvės prospektu Pilaitės kryptimi bus ribojamas dviem etapais:

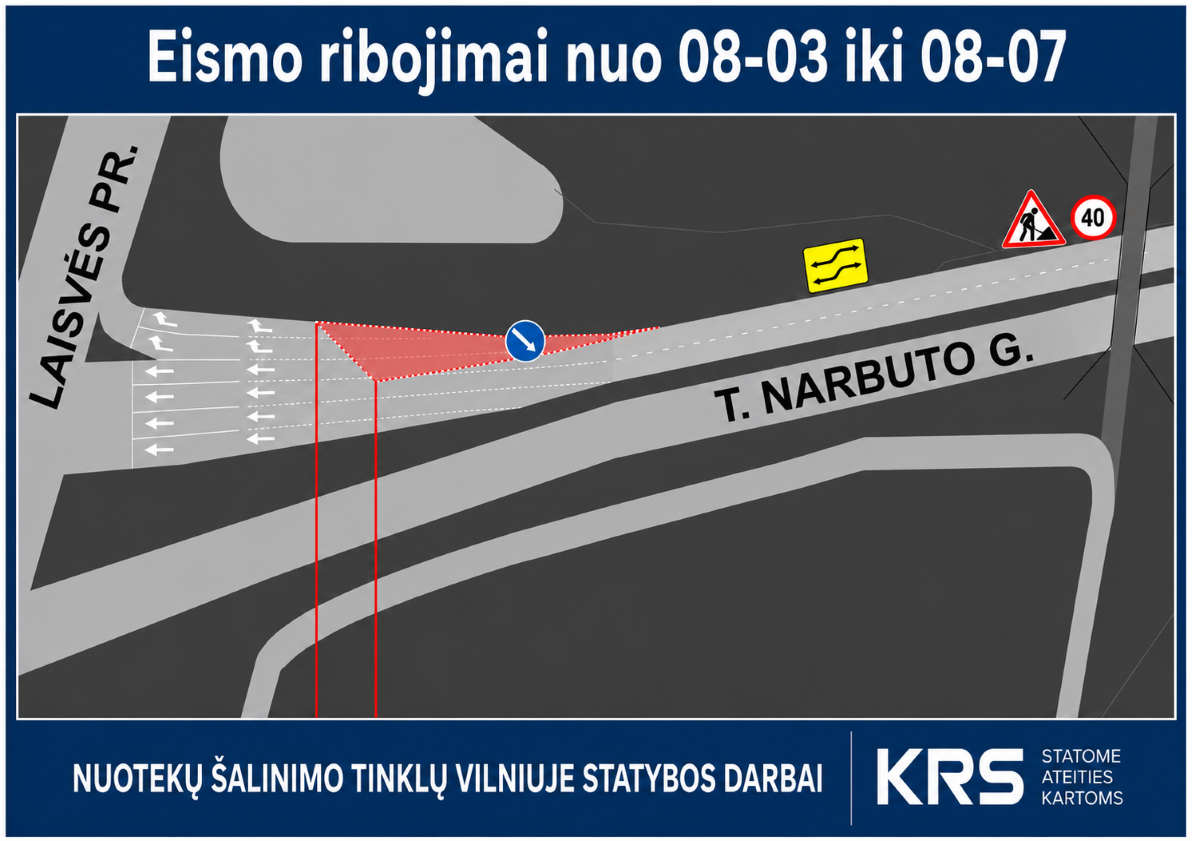

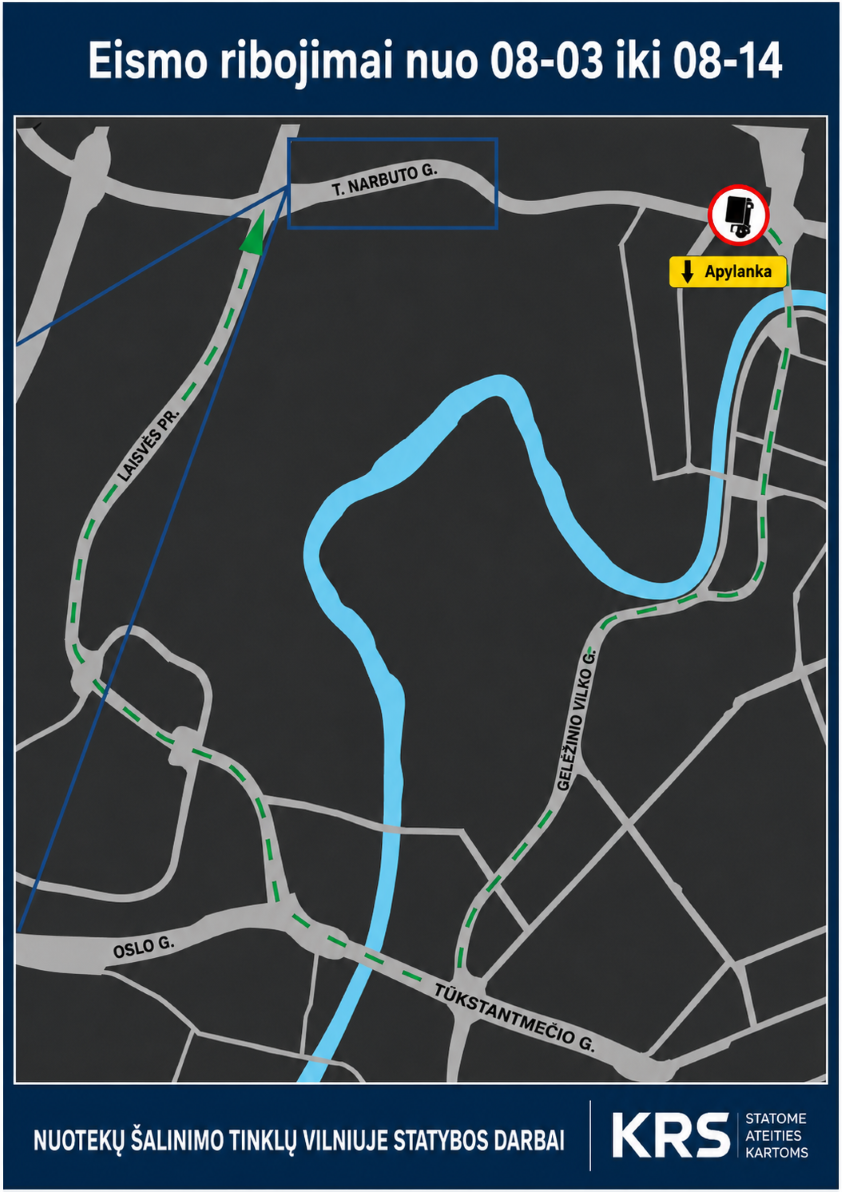

  • 2026 m. rugpjūčio 3–7 d. eismas bus dalinai ribojamas trijose dešinės pusės eismo juostose, o eismas bus organizuojamas trimis kairiosiomis juostomis;
  • projekto etapai

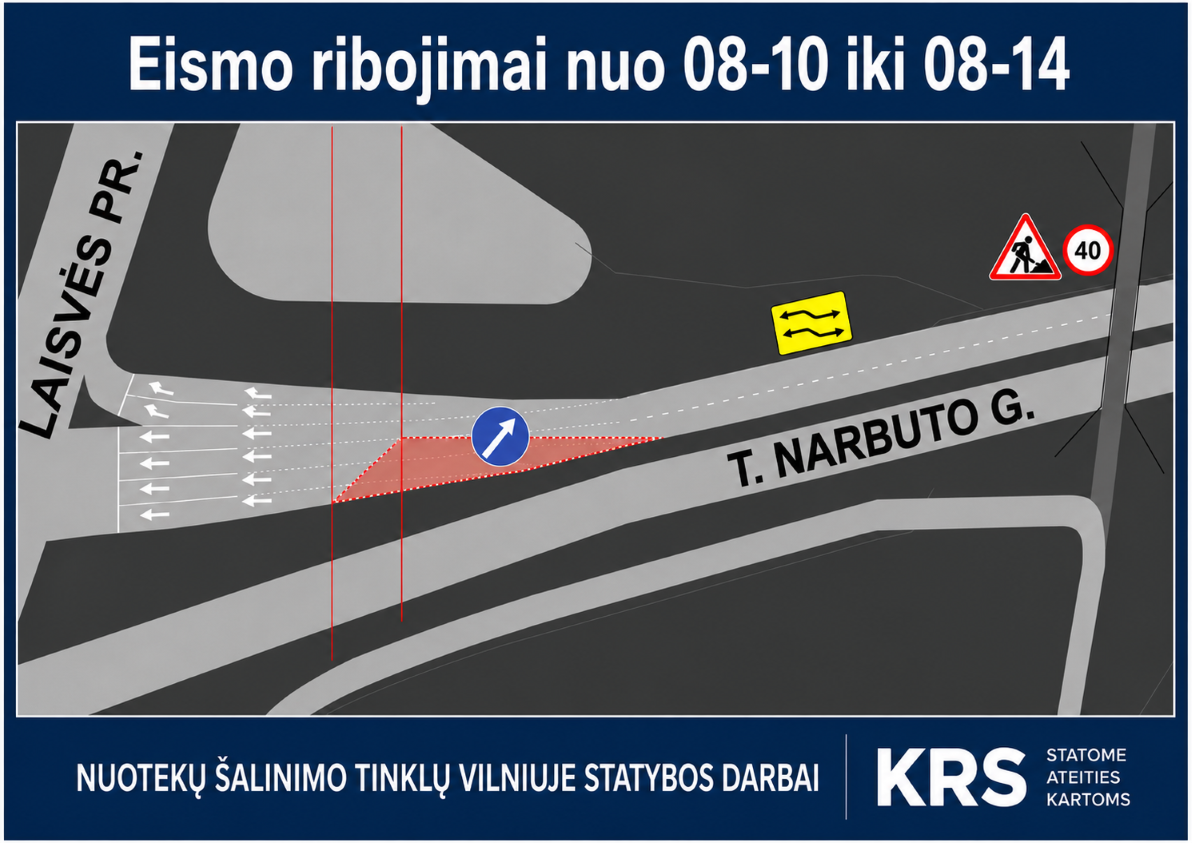

  • 2026 m. rugpjūčio 10–14 d. eismas bus dalinai ribojamas trijose kairės pusės eismo juostose, o eismas bus organizuojamas dviem dešiniosiomis juostomis.
  • projekto etapai
  • 2026 m. rugpjūčio 3–14 d. darbų vietoje bus draudžiamas krovininių automobilių ir transporto priemonių junginių, kurių didžiausioji leidžiamoji masė yra didesnė kaip 3,5 t, taip pat traktorių ir savaeigių mašinų eismas, išskyrus aptarnaujantįjį transportą. Šios transporto priemonės bus nukreipiamos apylanka Geležinio Vilko, Tūkstantmečio ir Oslo gatvėmis bei Laisvės prospektu.
  • projekto etapai

Darbų zonoje bus ribojamas greitis iki 40 km/val.

Siekiant kuo mažiau trikdyti gyventojų kasdienybę ir eismą, darbus planuojama atlikti per dvi savaites. Jie numatyti vasarą, kai transporto srautai Vilniaus gatvėse įprastai yra mažesni.

Eismo dalyvių prašome vadovautis laikinais kelio ženklais ir kelionėms numatyti daugiau laiko. Atsiprašome už laikinus nepatogumus ir dėkojame už supratingumą.

Eismo ribojimai nuo Paribio g. iki Laisvės pr.
  • Laikini eismo ribojimai bus taikomi nuo birželio 1 d. iki šių metų pabaigos.
  • Vykdant kasimo darbus, etapais bus uždaroma pirma eismo juosta.
  • Šiuo laikotarpiu bus uždaromas ir šaligatvis, o pėstieji ir dviratininkai bus nukreipiami į priešingą gatvės pusę per artimiausias pėsčiųjų perėjas bei virš Narbuto gatvės esantį viaduką.
  • Statybos darbų metu bus sudarytos galimybės privažiuoti prie darbų zonoje esančių gyvenamųjų namų, biurų, prekybos centrų ir kt.
Eismo ribojimai T. Narbuto gatvėje nuo Laisvės pr. iki Geležinio Vilko g.
  • Darbai bus vykdomi nuo 2026 m. birželio pradžios iki 2026 m. pab.
  • Darbai bus vykdomi darbo dienomis nuo 07:30 iki 19:30, leidžiant technologijai.
  • Darbai savaitgaliais ir po darbo valandų nebus vykdomi.
  • Narbuto g. darbai planuojami etapais, užimant po vieną eismo juostą technikos pastatymui. Ribojimai truks 1-5 dienas.
  • Ribojimai prie Laisvės pr. numatyti nuo birželio pradžios iki liepos pab.
projekto etapai
J. Rutkausko gatvėje nuo Laisvės pr. iki Spaudos g.

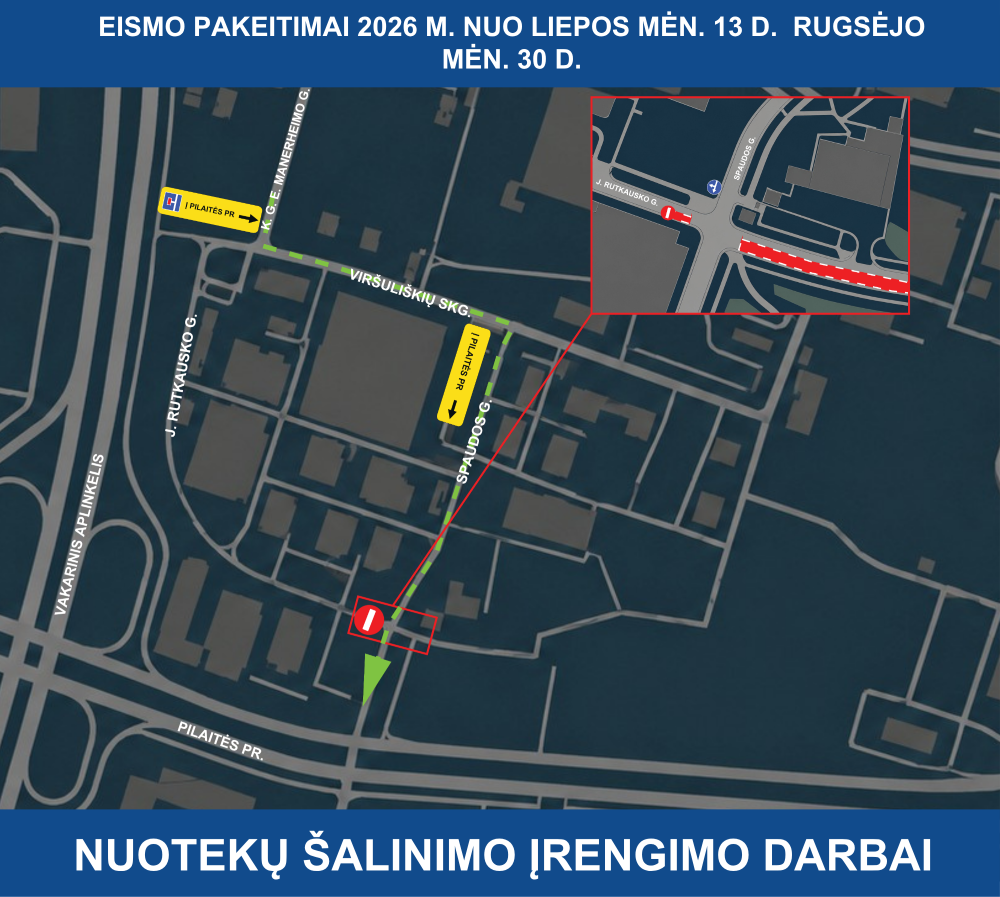

Nuo 2026 m. liepos 1 d. iki 2026 m. rugpjūčio 31 d. bus atliekami nuotekų šalinimo kolektoriaus statybos darbai, kurių metu bus ribojamas automobilių eismas J. Rutkausko gatvėje.

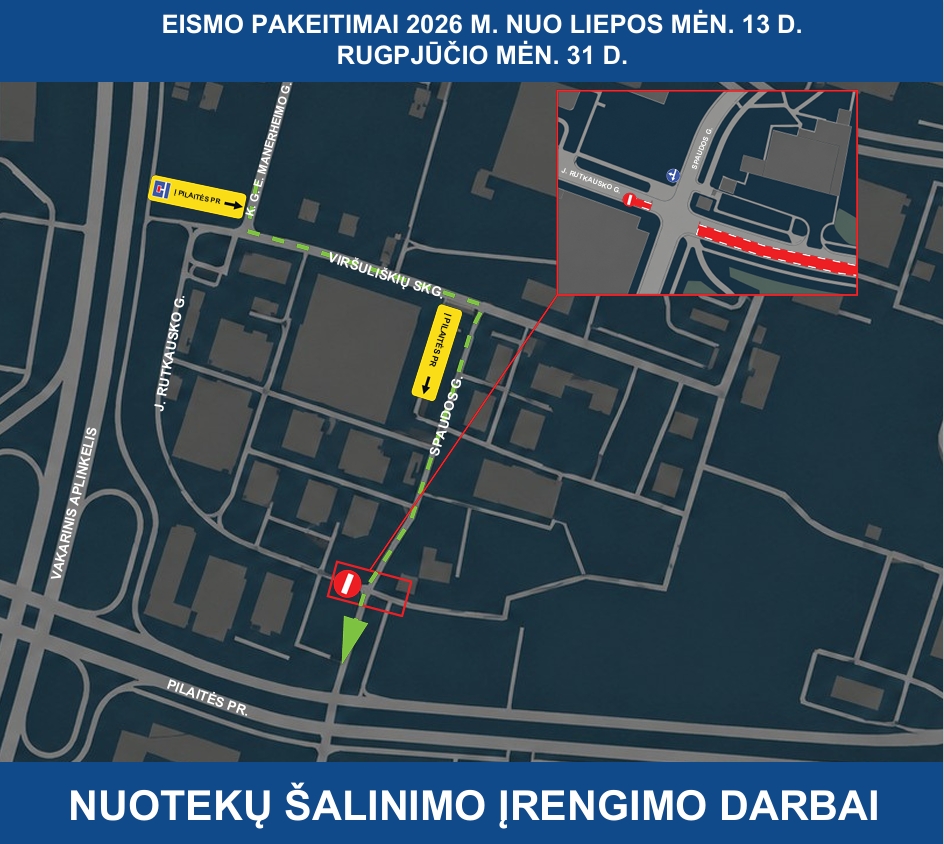

Esminiai eismo pakeitimai nuo liepos 13 d. iki rugpjūčio 31 d.:

  • Statybos darbų metu J. Rutkausko gatve važiuojantys Spaudos gatvės link (nuo Vakarinio aplinkkelio pusės) – negalės įvažiuoti į Spaudos g.
  • Važiuojantys Spaudos g. – galės pasukti į J. Rutkausko gatvę bet kuria kryptimi.

Eismo ribojimai rugpjūčio 17–24 d.

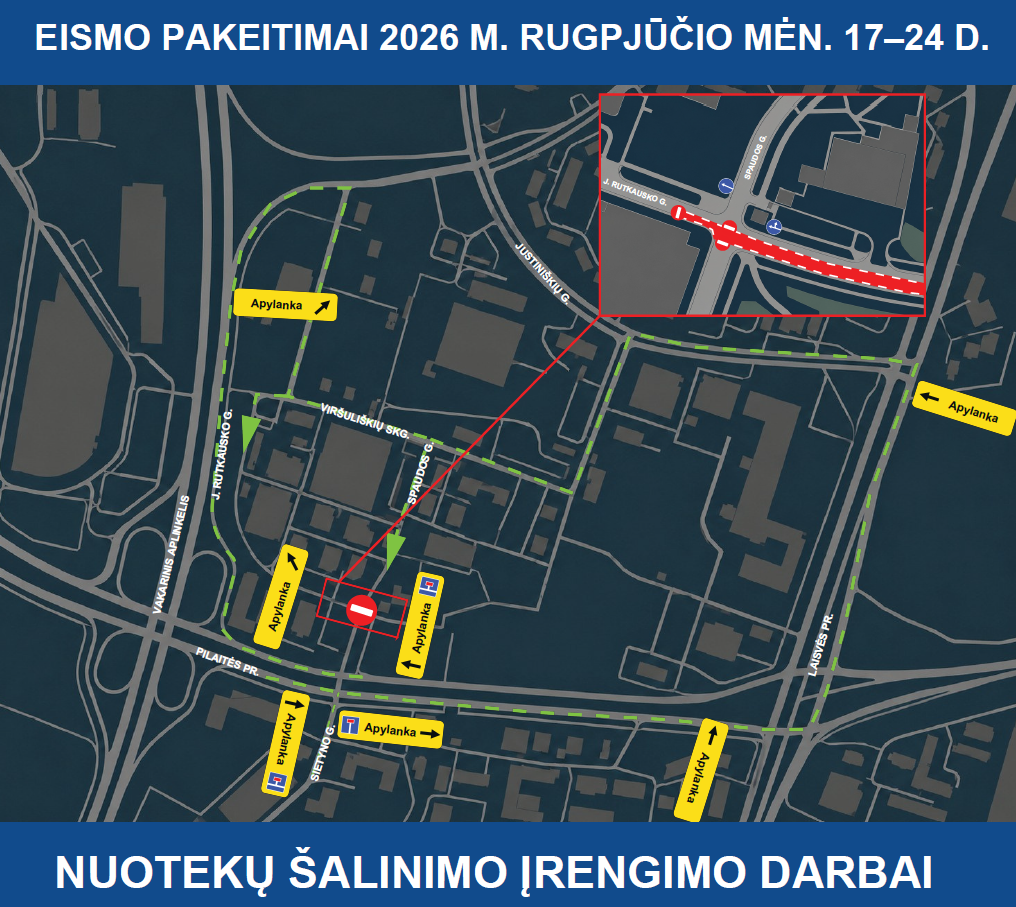

Nuo 2026 m. rugpjūčio 17 d. iki rugpjūčio 24 d. dėl vykdomų darbų bus uždaryta Spaudos g. ir J. Rutkausko g. sankryža.

Šiuo laikotarpiu:

  • eismas iš Pilaitės pr. link Spaudos g. bus negalimas;
  • eismas iš Spaudos g. link Vakarinio aplinkkelio bus negalimas;
  • eismas bus nukreipiamas apylankomis.

Eismo dalyvių prašome vadovautis laikinais kelio ženklais ir kelionėms numatyti daugiau laiko. Atsiprašome už laikinus nepatogumus ir dėkojame už supratingumą.

T. Narbuto gatvėje nuo Geležinio Vilko g. iki Konstitucijos pr.
  • Darbai bus vykdomi etapais nuo liepos pradžios iki 2026 m. pab.
  • Darbai bus vykdomi darbo dienomis nuo 07:30 val. iki 16:30 val.
  • Darbai savaitgaliais ir po darbo valandų nebus vykdomi.

narbuto

Mums svarbu išgirsti vilniečių poreikius ir pastebėjimus

Statybos darbų metu kilus klausimų ar pastebėjus nesklandumų, kviečiame gyventojus ir seniūnijų atstovus kviečiame susisiekti šiais kontaktais:

UAB „Vilniaus vandenys“ tel. 19118, el. p. info@vv.lt
